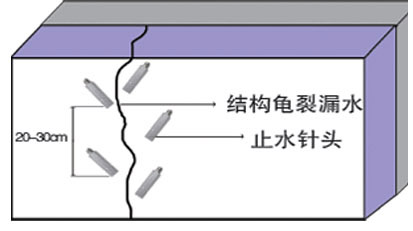

结构体龟裂漏水
1、于裂缝最低处左或右5-10cm处倾斜45°
钻孔至结构体厚度一半深,循序由低处往高处钻,孔距为20-30cm为宜,钻至最高处后,再一次埋设止水针头并加以旋紧固定,由于一般结构体龟裂形状不规则,故需特别注意钻孔时需与破裂面交叉,灌浆才会有效果。
2、以专用药剂高压灌浆使浆液从结构体表面渗出为止,待材料完全固化以后即可除去止水针头,再以专用的防水砂浆封填针孔恢复其原貌。

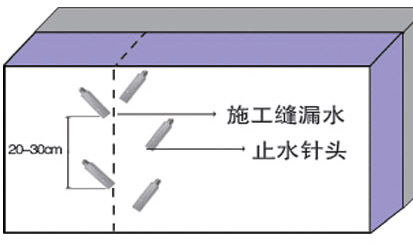

施工缝漏水
1、于施工裂缝最低处左或右5-10cm处倾斜45°钻孔至结构体厚度一半深,循序由低处往高处钻,孔距为20-30cm为宜,钻至最高处后,再一次埋设止水针头并加以旋紧固定。
2、以专用药剂高压灌浆使浆液从结构体表面渗出为止,待材料完全固化以后即可除去止水针头,再以水膨胀密封胶或防水胶带对缝隙进行接缝处理。

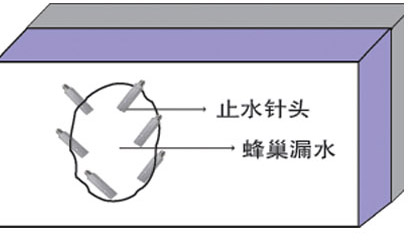

结构体蜂巢漏水
1、在蜂巢范围处,每隔25-30cm钻一孔,深度为结构一般厚度为宜,再埋设止水针头并加以旋紧固定。
2、以专用药剂高压灌浆使浆液从结构体表面渗出为止,待材料完全固化以后即可除去止水针头再以专用防水砂浆封填针孔,以恢复其原貌。

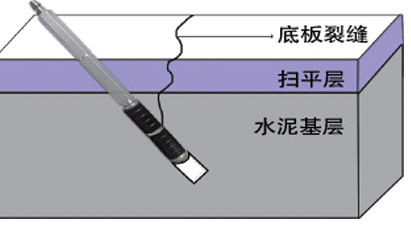

地下室底板漏水
1、于裂缝的左或右5cm-10cm处倾斜45度钻孔至水泥基层的一半深以上,超出结构40㎝厚度以上的结构体,以30-40㎝的钻孔深度为标准,由于底板的结构特殊性,所以钻孔深度必须去除扫平层的厚度。
2、钻孔完成后一次性埋设止水针头并加以旋紧固定,以专用的药剂灌注至浆液从结构体表面渗出为止,待材料完全固化后即可敲除止水针头,再以专用防水砂浆封填针孔,以恢复其原貌。

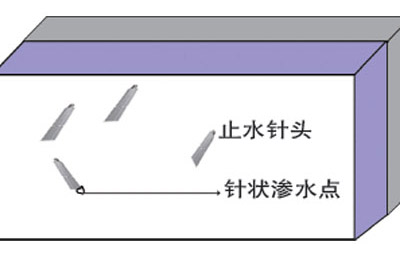

针孔状漏水或慢渗水(冒汗)
1、结构体出现慢渗水或墙壁上挂满水珠的状况,应先排除结构环境不通风而引起的水蒸气凝聚现象,这时应增设大流量排风机对整体环境进行2-3天的换气通风,如果上述的状况无法得到具体改善的话,就可判定是混凝土结构不密实出现针孔漏水或慢渗水。
2、用液化气喷火枪对渗水表面进行烘干处理,如烘干后的表面重新出现水迹,说明此处的结构体有渗水迹象,可直接在渗水点上钻孔,深度为水泥基层的一半,再埋设针头后注入专用的药剂,于浆液从结构体表面渗出为止,待材料完全固化后即可敲除止水针头。

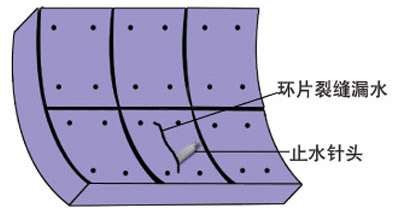

隧道环片裂缝渗水
1、于环片裂缝处直接钻孔,深度必须超过环片厚度的一半深,埋设并旋紧止水针头,注入专用药剂至浆液于结构体表面渗出,待材料完全固化针头再以专用防水砂浆封填针孔,以恢复其原貌。

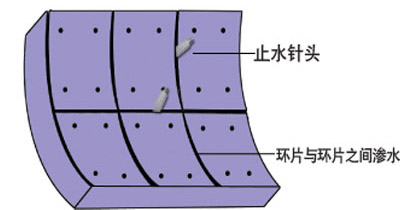

隧道环片与环片缝隙渗水
先于环片与环片之间渗水处钻孔,钻孔深度必须超过环片厚度,埋设并加以旋紧固定针头后注入专用药剂,至浆液于结构体表面渗出,待材料完全固化,即可除去止水针头,再以水膨胀密封胶进行接缝处理。
